搶通抗戰大動脈,艱苦卓絕遠超你想象!
前些年,隨著電視劇《我的團長我的團》的熱播,以往顯得有些“冷門”的大西南抗戰往事,迅速變得熱絡起來。
滇西東接昆明可進中國腹地,西連緬甸可出印度洋,自古以來就是我國西南地區重要的邊防門戶和對外交通通道。
1937年,日本帝國主義發動全面侵華戰爭,我國東南沿海大片土地淪陷,主要出海通道相繼遭到封鎖。為了緩解日軍封鎖造成的壓力,改善后方交通,繼續保持與美英等西方盟國的地面聯系,國民政府于1937年底發動組織數十萬云南民眾,緊急改擴、搶修了起于昆明,經楚雄、大理、保山、德宏,連結緬甸東北鐵路終點——臘戌的滇緬公路,開通了從緬甸仰光至我國昆明的后方交通運輸線,把大批盟國援華軍用物資源源不斷地運往國內戰場,有力地支持了前方軍民的抗日斗爭。
一、滇緬公路的修通
在全面抗戰剛剛爆發的1937年8月,云南省主席龍云向蔣介石提出《建設滇緬公路和滇緬鐵路的計劃》,建議各修筑一條從昆明出發,經云南西部到緬甸北部,最后直通印度洋的鐵路和公路。
此建議引起了國民政府的高度重視,并火速派員赴云南實地考察,與云南省政府協商修路相關事宜。經過勘察,最后確定了滇緬公路由昆明經下關、保山、龍陵、芒市、畹町出國,然后在緬甸的臘戌與緬甸的中央鐵路接通、直通仰光這一路線。
1937年11月初,國民政府行政院撥款200萬元,令云南省政府主席龍云負責限期修通滇緬公路,打通國際通道,以利抗戰。

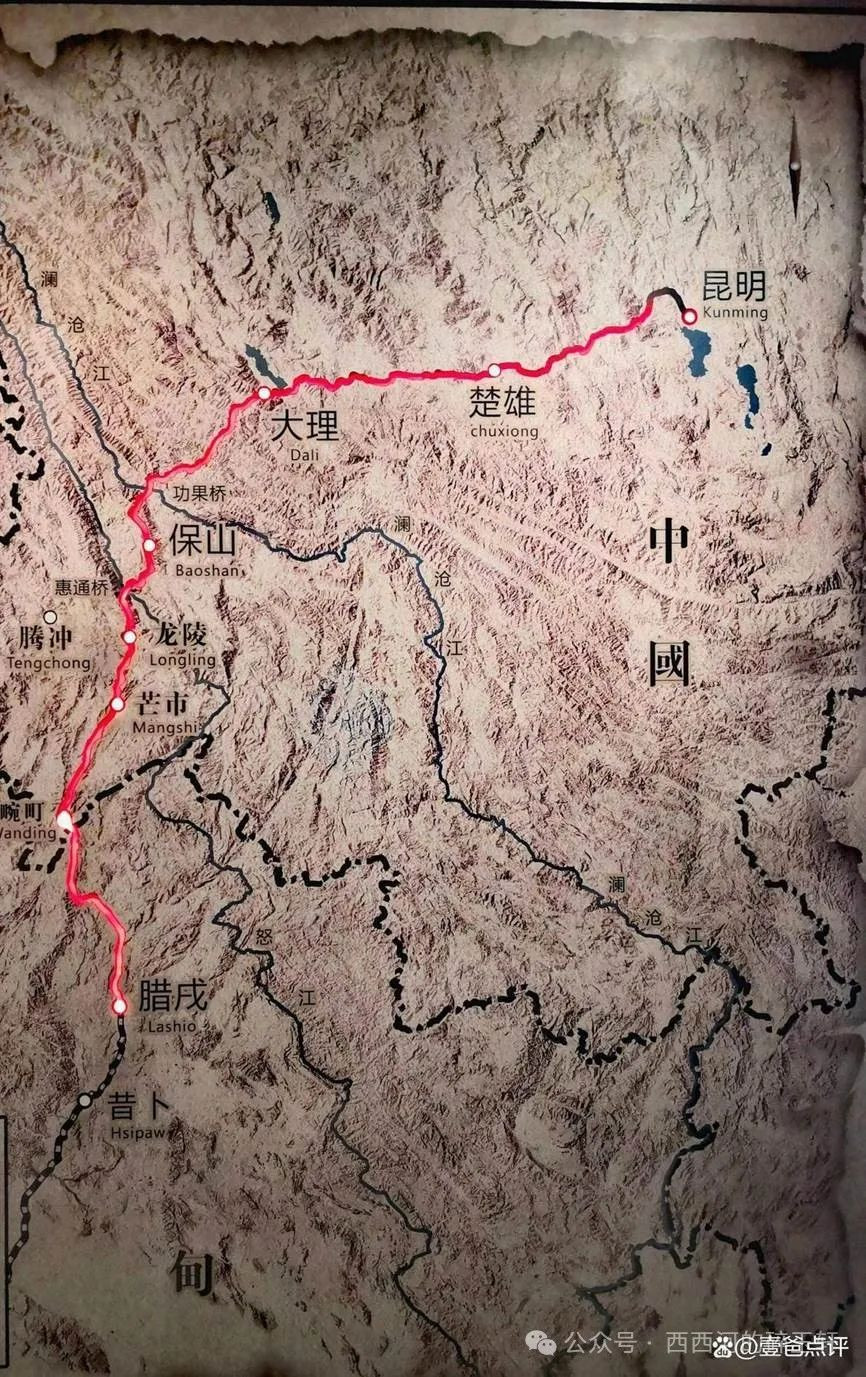

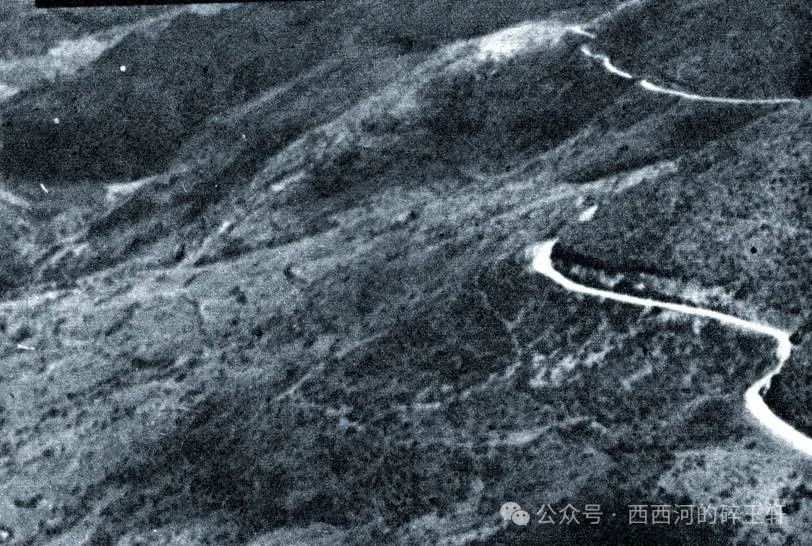

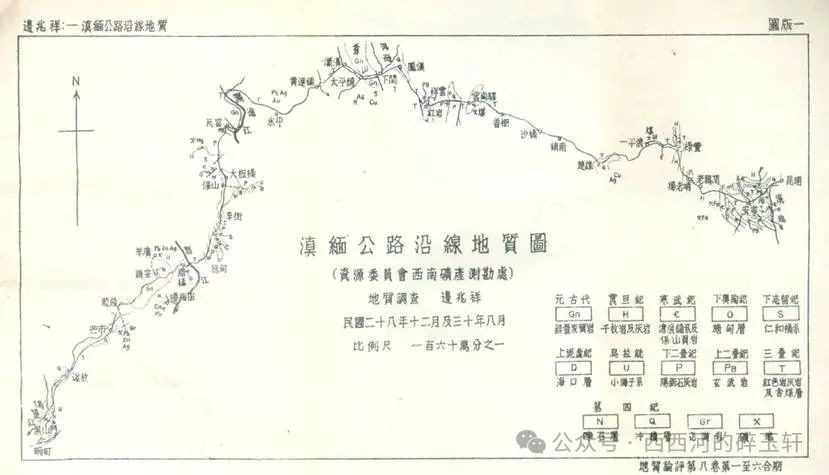

滇緬公路自昆明起,至邊界畹町止,全長959公里。其中,昆明至下關11公里的路段已經于1935年修通,只需再作整修即可。從下關起,經漾濞、永平、保山、勐臘、龍陵、芒市、遮放而達中緬邊境的畹町河,長達548公里的地段需要新建。這一路段要翻越滇西橫斷山脈,跨過瀾滄江、怒江兩條大河。山嶺崇峻,水流湍急,石方艱巨,架橋困難。當?shù)孛磕暧昙鹃L達6個月。特別是瀾滄江和怒江兩岸,雨季時瘴氣特別厲害。
1938年1月,滇緬公路總工程處正式成立,下設4個工程處,2個橋工處,開始邊測量,邊設計,邊施工。由于嚴重缺乏技術人員,總工程處只好對流落到昆明的青年學生進行培訓。后來,這批年輕人在滇緬公路建設中磨煉成為技術骨干。

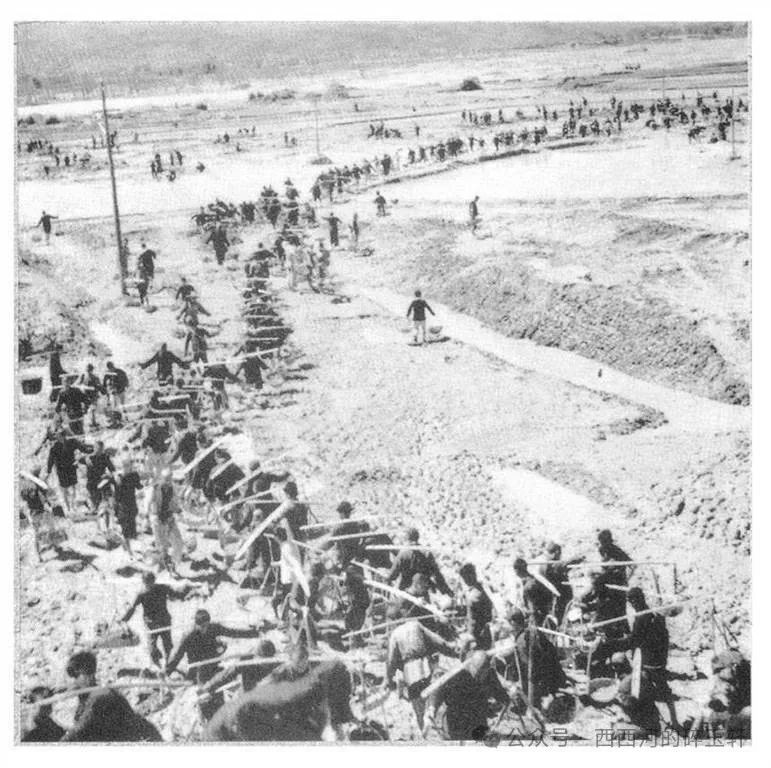

1938年初,滇緬公路沿線約20萬各族民工被征集到工地上。由于嚴重缺乏施工機械,他們只能用自己的雙手來修筑一條世界最崎嶇的、上千公里的公路。
這些民工大多是從幾十里外自背十天半月干糧來支援抗戰的農民,其中有許多是老人、婦女和孩子。筑路工地上的生活條件困苦萬分,所住窩棚極為簡陋。至于醫療衛生設備,壓根就談不上,因此在修路過程中,爆發了嚴重的瘧疾。
從全局來看,能不能在一年之內打通全線的關鍵,在于瀾滄江上的功果橋和怒江上的惠通橋能否及時修通。
為爭取時間,橋梁總設計師徐以枋和楊文清等人來到仰光,會見了緬甸政府國防部秘書,商談修路事宜,并將在仰光采購的水泥、鋼索和定制的鋼構件以及繪好的圖紙運回國內。
仰光到臘戍有鐵路,但從臘戍到芒市,只能用小型卡車運辦理,而且要搶在雨季前運完。因為畹町河上只有1座竹橋,僅能通行1輛輕型卡車。一到雨季,竹橋被水沖垮,汽車便無法通行。到了芒市后,還得改用騾馬馱運到橋工處。
瀾滄江上的功果橋于1938年2月25日開工。這條跨越瀾滄江的臨時橋是一座柔性的懸索橋,跨徑90米,木橋面凈寬3米,可通過七噸半的標準貨車1輛。
修功果橋時,由于國內找不到有經驗的吊裝技術工人,滇緬公路總工程處只好在仰光找來一個印度技工,讓本地的工人跟著學。建橋時缺乏機械設備,就用土辦法解決,連絞車也用木制的。這座臨時性的大橋,在物資十分困難的條件下,花了100天時間,于1938年6月5日建成通車。

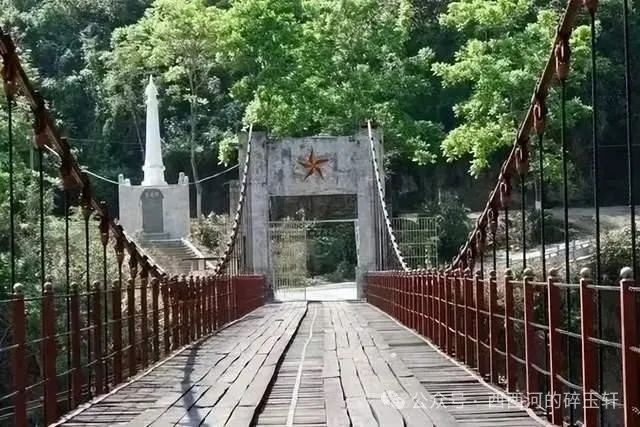

位于保山以西92公里處的怒江上,原先有一座比較新式的、能通過騾馬和行人的懸索橋,名叫惠通橋。這是緬甸華僑梁金山捐款修造的。要在短期內搶通滇緬公路,只能將原橋改建為可通行汽車的鋼索橋。
徐以枋根據原橋設計圖紙進行分析驗算,制訂出改建施工方案,主要是利用原有橋臺,在彎道處適當加寬,將原鋼架橋塔澆制成鋼筋混凝土,其余上部結構和鋼索錨錠全部換新,將其改建成1座橋面凈寬4米,跨徑84米,能承載10噸貨車的懸索橋。
該橋于1938年7月開工,在克服了木料遲到,以及交涉掉換劣質鋼索等重重困難后,終于在1938年初冬搶修通車,最后于1939年1月全部建成。工人們在惠通橋橋塔的混凝土柱上刻鑿了一副對聯“努力后方運輸,增強抗戰力量”,表達他們支援抗戰的決心。
從1937年11月至1938年11月,經過艱苦努力,滇緬公路終于搶通。在一年的時間里,全線共完成土方1998余萬方,石方187余萬方。沿線修了近百座橋梁,其中較大的除功果、惠通兩橋外,還有洱河橋、漾濞江橋、勝備江橋、小老河橋等,其余小橋和涵洞頗多。
二、滇緬公路的改造
滇緬公路因為形勢需要,早期以搶通為主要目標,工程標準比較低。平原地段基本上是泥結碎石路面。雖基本上符合通車要求,但許多地段仍需要繼續改善。
為此,國民政府交通部決定成立滇緬公路運輸管理局,負責對滇緬公路進行改造。改造工程的范圍,主要是把那些路基太狹,彎道太急,坡度太陡,行車?yán)щy甚至危險的路段,加以拓寬或改線。
這些改造的工程量很大,計全路有羊老哨、汲三坡、天子廟坡、定西嶺、楊梅嶺、瀾滄江和怒江兩岸的雙坡及三臺山等幾十處。受限于經費緊張,經過改善之后,路基的寬度、坡度、彎度等指標并沒有全部達到規定的標準,但比改造前行車安全和方便得多了。此外,還改建了臨時橋涵,補鋪了路面。
鑒于滇緬公路運輸日趨繁忙,原有的泥結碎石路面已難勝任,為了提高公路的通車能力,交通部先后斥巨資向美孚石油公司訂購了2700噸柏油,決定在全路加輔柏油層,寬度為5米。
該工程于1941年10月初動工,從中緬交界的畹町河開始向東鋪筑。施工隊伍分為2個大隊:一個是工程大隊,一個是路面大隊。
工程大隊的任務是為路面大隊做好加鋪路面準備工作,如整理陡坡急彎,寬度不夠的地方予以拓寬,準備好筑路石料和機具用房等。

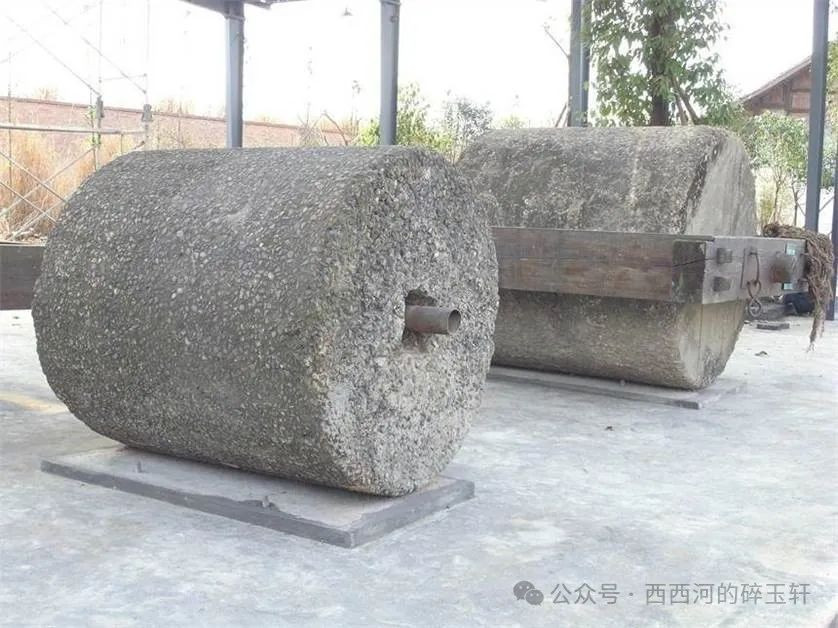

路面大隊的任務是加鋪路面和澆灌柏油。為加快工程進度,交通部從美國購買了大量的工程機械,如推土機、開山機、軋石機、壓路機等,交與滇緬公路施工隊使用。至1942年1月底,柏油路面改造工程已從畹町延伸到龍陵。
三、隨時搶修,確保運輸動脈暢通

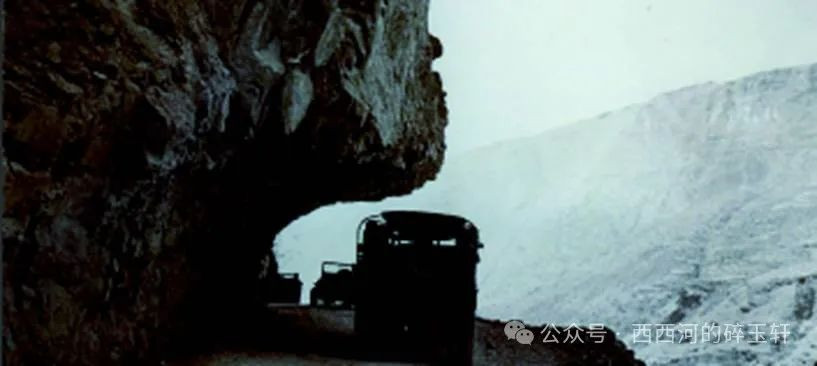

由于云南每年6月至10月為雨季,雨量很大,加上滇緬公路修建初期,沒有時間進行路線比較測量,有些地段山層陡斜,土質不良,一到雨季就發生大量塌方,阻礙交通。
根據各個地段的具體情況,滇緬公路運輸管理局沿路配備搶修隊,隨塌隨搶,保證運輸暢通。
1939年秋天,山洪暴發,勝備河橋、小老河橋被沖毀,搶修隊臨時搶修便橋和便道,維持軍運。
當年8月,漾濞江橋被沖斷。這是1座五孔10米的石臺木面橋,1個橋墩已被洪水沖走,江流洶涌,無法用一般方法搶修。搶修隊遂搭建1座臨時性懸索橋,并迅速調集惠通橋的貯備搶修材料,運到橋頭日夜搶修。前后花了21天時間終于把橋修通。

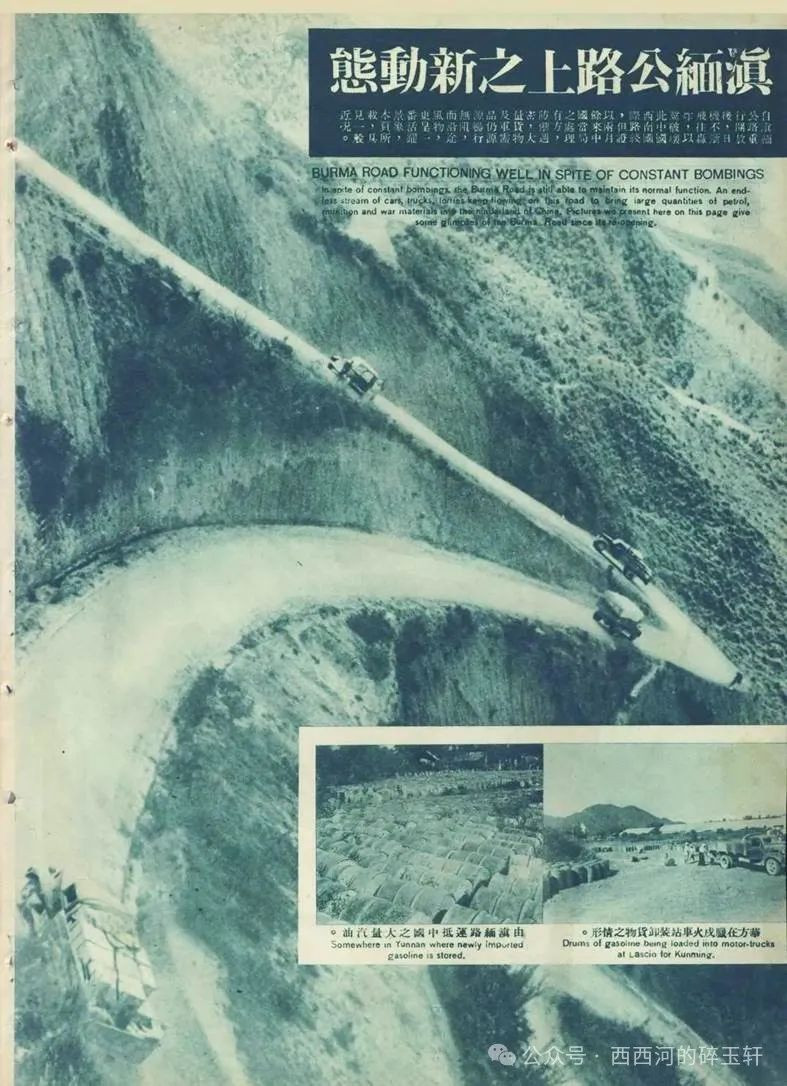

1940年10月,日軍飛機開始轟炸瀾滄江和怒江上的橋梁,企圖切斷中國獲取西方援助的最后通道。在不到6個月的時間里,日軍先后出動飛機400余架次轟炸這些橋梁。
在修建跨越瀾滄江上的功果橋時,由于搶通全路的需要,設計載重有限。后來考慮到該路的運輸量不斷增長,已有的橋梁不能適應運輸量大增的要求。交通部遂撥款另建1座懸索橋,由橋梁設計處處長錢昌淦主持設計,橋址勘定在功果橋上游800米處。橋的跨徑加大為135米,橋面凈寬4.2米,額定載重15噸。
這座比較完善的懸索橋于1939年4月開工。1940年10月建成后,沒過幾天即遭日機轟炸。錢昌淦聞訊,立即乘飛機前往指揮搶修,途中遭日機襲擊,不幸以身殉職。為了紀念他,有關部門將這座橋命名為“昌淦橋”。3個月后,被炸斷的昌淦橋經全力搶修終于恢復通車。
在功果橋被炸斷前,搶修隊就預計到大橋有可能被日軍日益頻繁的空襲徹底炸斷。他們找來一些空汽油桶,每70多個空汽油桶連在一起,上面鋪上木板,就成了簡易的渡船。汽車開上去之后,用鋼纜將渡船在兩岸拉來拉去。這樣,汽車就可以過江了。
后來又考慮到只有一處渡口,車輛往來頻繁,待渡費時,便又用木船聯成1座浮橋,于1941年3月1日完工通車。為了防備萬一,施工人員又在離大橋2公里的上、下游各建了一座浮橋,先后于1941年10月和1942年2月完工。橋梁與渡船、浮橋交替使用,維持交通。懸索橋炸斷,就用渡船和浮橋。橋梁搶修通車,就把浮橋拆散,連同渡船一起隱蔽起來備用。
怒江上的惠通橋是1座新改建的鋼索吊橋。1940年12月28日至1942年2月27日,日機對此橋?qū)嵤┝?次轟炸。不過,日機投彈雖多,命中極少,僅鋼索和東岸橋臺損傷較重,令該橋載重減少一半。后經加固,又恢復到原載重量。
惠通橋也和功果橋一樣,維修人員早已準備了渡船,并上下游修筑便道,搭建浮橋,試用后也同樣拆散隱蔽,以備橋身被炸搶建時,用來維持交通。
功果、惠通兩橋被炸后,日軍在廣播里吹噓已切斷滇緬公路運輸,3個月內無通車希望。實際上,在英勇的筑路員工群策群力、頑強奮戰之下,滇緬公路僅中斷運輸13天10個小時又15分鐘。
四、滇緬公路的巨大作用

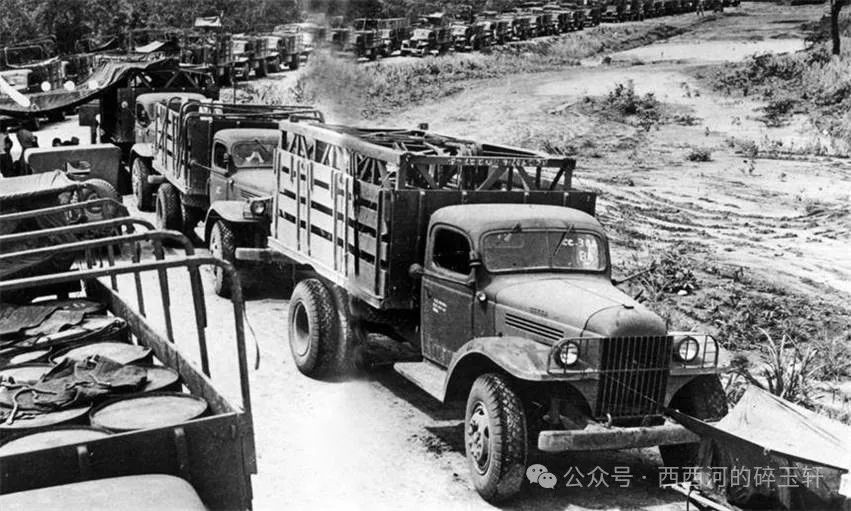

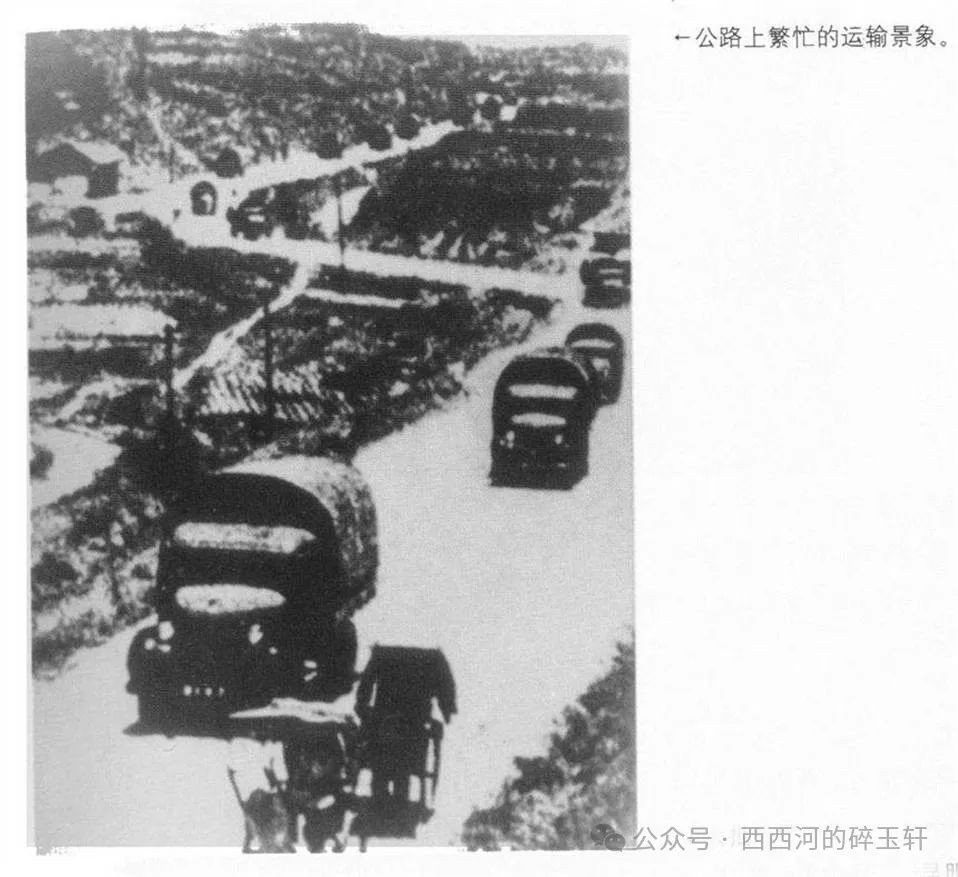

滇緬公路通車后不久,香港、越南進口通道已被切斷,這條公路就成了輸入西方援助物資的唯一陸上通道。昆明和滇緬公路沿線幾乎一夜之間冒出了無數家運輸公司。這些公司大量購置汽車,投入到繁忙的運輸業務中。
1940年7月18日,英緬當局迫于日本的壓力,宣布自即日起封鎖滇緬公路3個月,直到當年10月,經多方交涉后才重新又開放。滇緬公路重新開放后,運輸量從1940年10月的每月5200噸增加到1941年9月的1.8萬噸。
從1939年到1942年的三年中,滇緬公路共搶運約50萬噸軍需物資,15000多輛汽車,以及其他難以統計的各類物資。如果沒有滇緬公路,全面抗戰正面戰場的形勢毫無疑問會變得更艱難。

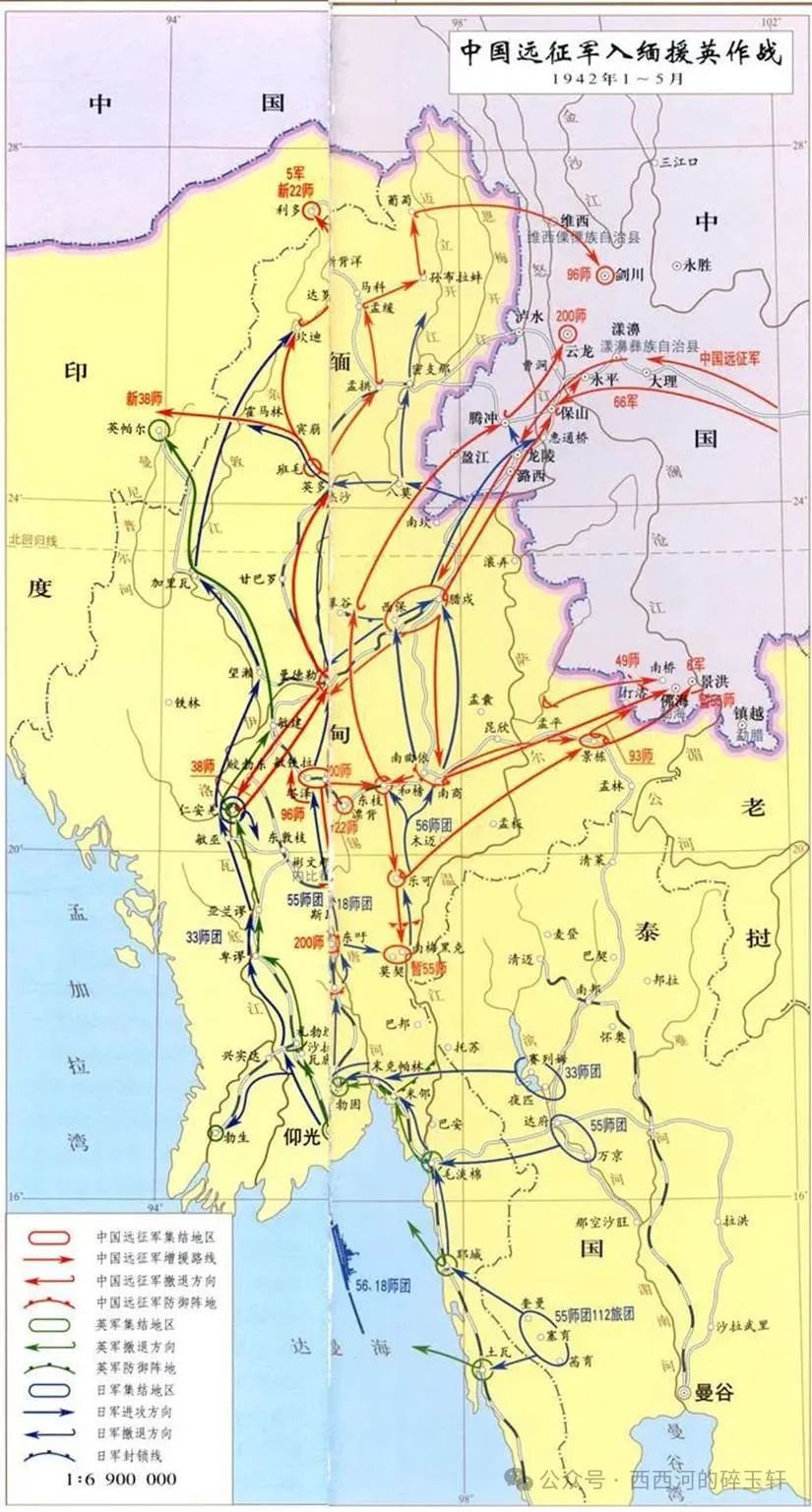

1942年5月,日軍侵占緬甸后長驅直入?;萃蚴貥虿筷牱盍钫г摌?,將日軍阻于怒江西岸。滇緬公路運輸被迫中斷。
1944年7月滇西反攻開始后不久,國民政府即著手組織力量重建連結中國西南后方與西方盟國的地面交通線——中印公路。
經過大批盟軍工程兵和數萬滇西人民近半年的共同努力,在遠征軍與駐印軍勝利會師的同時,這條新的國際運輸線也正式開通。
公路分成南北兩線:南線從利多至密支那后,轉南經八莫至畹町接滇緬公路再至昆明,全長1732公里;北線從利多至密支那向東,經騰沖至龍陵接滇緬公路再到昆明,全長1568公里。
公路貫通后,由中美兩國共同組建的運輸隊于1945從1月20日開始向中國運送物資。據統計,在8個月時間內,計有5萬余噸的各類作戰物資,經這條公路輸入國內,大大緩解了駝峰航線的運輸壓力。
